QUY TRÌNH THI CÔNG TRẦN THẠCH CAO KHUNG XƯƠNG NỔI

Quy trình thi công trần thạch cao xương nổi

Quy trình thi công trần thạch cao khung xương nổi do Công ty TNHH Tư vấn Thiết kế Xây dựng AZH soạn thảo. Nội dung bao gồm các quy định về tiêu chuẩn kỹ thuật, công tác chuẩn bị vật tư, nhân lực và các thiết bị máy móc cần thiết cho dự án. Quy trình thực hiện được phân chia cụ thể thành tám bước thi công chuyên sâu, từ giai đoạn định vị cao độ, lắp đặt hệ thống ty treo đến khâu hoàn thiện tấm trần. Quy trình cũng nhấn mạnh các điều kiện nghiệm thu khắt khe đối với cả khung xương và bề mặt tấm để đảm bảo chất lượng thẩm mỹ. Ngoài ra, văn bản dành một phần quan trọng để thiết lập các quy tắc an toàn lao động, kiểm soát rủi ro trên công trường và đào tạo nhân viên. Tổng thể, đây là một bản hướng dẫn kỹ thuật toàn diện nhằm đảm bảo tính đồng bộ và an toàn trong suốt quá trình xây dựng.

Quy trình thi công trần thạch cao khung xương chìm  chuẩn kỹ thuật bao gồm các bước chính sau đây:

1.Công tác chuẩn bị

1.1. Chuẩn bị về Vật tư và Kiểm tra đầu vào

Đây là bước quan trọng để đảm bảo chất lượng công trình ngay từ đầu:

  • Phê duyệt mẫu: Vật tư đưa vào sử dụng phải đầy đủ chủng loại theo thiết kế và yêu cầu kỹ thuật, bao gồm cả vật tư phụ. Các mẫu vật tư phải được lập thành bảng mẫu, có checklist và được xác nhận bởi Tư vấn giám sát (TVGS) và Chủ đầu tư (CĐT).
  • Nghiệm thu đầu vào: Tất cả vật tư khi nhập về công trường đều phải được kiểm tra và nghiệm thu với Chủ đầu tư (CĐT). Việc kiểm tra bao gồm: chủng loại theo mẫu phê duyệt (đặc biệt lưu ý điều kiện chống ăn mòn cho dự án gần biển), số lượng, chứng chỉ chất lượng, kích thước và các tiêu chí kỹ thuật khác.

1.2. Thiết bị và Dụng cụ thi công

Nguồn lực về máy móc được chia thành hai nhóm chính để phục vụ các mục đích khác nhau:

  • Thiết bị trắc đạc và kiểm tra: Dùng để định vị và đảm bảo độ chính xác như máy laser, thước thủy, thước góc, quả rọi, máy đo khoảng cách điện tử.
  • Dụng cụ thi công trực tiếp: Bao gồm các loại máy khoan điện, máy bắn vít, kìm cắt ty, kìm cắt xương, dao rọc giấy và các loại cờ lê.

1.3. Quản lý Kho bãi và Nhân lực

  • Lưu kho: Vật tư phải được sắp xếp khoa học và an toàn. Cụ thể, xương trần phải tập kết trên giá đỡ, còn tấm thạch cao phải đặt trên pallet, kê cao tại khu vực khô ráo. Cuối ngày làm việc, vật tư thừa phải được thu dọn về kho.
  • Nhân lực và Tiến độ: Phải có sơ đồ tổ chức nhân sự rõ ràng (bao gồm giám sát an toàn, giám sát kỹ thuật, đội ngũ công nhân) và bảng tiến độ thi công dự kiến để bám sát thực tế.

1.4. Điều kiện công trường trước khi thi công (Bối cảnh lớn hơn)

Trước khi bắt đầu quy trình 8 bước lắp đặt, công tác chuẩn bị còn bao gồm việc kiểm soát các điều kiện tại hiện trường:

  • Điều kiện cơ điện (MEP): Tất cả hệ thống MEP trên trần (điện, nước, điều hòa, PCCC) phải hoàn tất và có biên bản nghiệm thu bàn giao. Cần kiểm tra hoàn công cao độ các hệ thống này để đảm bảo không bị vướng hoặc “cháy” cao độ trần.
  • Điều kiện xây dựng: Các bức tường liên quan phải hoàn tất công tác tô trát (khu khô) hoặc ốp lát (khu ướt). Tường phải được tô cao hơn cao độ đóng trần khoảng 100mm để đảm bảo tính thẩm mỹ và kỹ thuật.

Việc thực hiện nghiêm túc công tác chuẩn bị không chỉ giúp quá trình thi công diễn ra thuận lợi mà còn hỗ trợ đắc lực cho công tác An toàn lao động, giúp kiểm soát các rủi ro như té ngã khi làm việc trên cao hoặc mất an toàn điện

2.Điều kiện thi công

Các nguồn tài liệu phân chia điều kiện thi công thành hai nhóm chính:

2.1. Điều kiện Cơ điện (MEP)

Hệ thống cơ điện nằm phía trên trần là yếu tố ảnh hưởng trực tiếp đến không gian và cao độ của trần thạch cao:

  • Hoàn tất và bàn giao: Tất cả các hệ thống như cấp thoát nước, điều hòa, phòng cháy chữa cháy (PCCC), hệ thống điện và điện nhẹ trên trần phải hoàn tất thi công, có biên bản nghiệm thu và bàn giao cho đơn vị xây dựng.
  • Chèn kín đường ống: Các đường ống MEP xuyên tường phải được chèn kín, đặc biệt lưu ý tại các khu vực tường nhà vệ sinh.
  • Kiểm tra hoàn công cao độ: Phải kiểm tra lại cao độ thực tế của toàn bộ hệ thống MEP trên trần để đảm bảo không vướng hoặc làm “cháy” cao độ trần đã thiết kế. Điều này cực kỳ quan trọng vì nếu hệ thống kỹ thuật lắp quá thấp, đơn vị thạch cao sẽ không thể thi công theo đúng cao độ chuẩn.

2.2. Điều kiện Xây dựng

Đây là sự phối hợp giữa công tác hoàn thiện thô và lắp đặt trần:

  • Hoàn thiện bề mặt tường: Các bức tường liên quan phải được tô trát hoàn thiện (đối với khu khô) hoặc ốp lát gạch (đối với khu ướt).
  • Tiêu chuẩn cao độ tường:
    • Đối với tường tô trát: Phải đảm bảo phần tô trát cao hơn cao độ đóng trần ít nhất 100mm.
    • Đối với tường ốp lát: Cao độ gạch ốp lát phải ngay bằng cao độ đóng trần, yêu cầu bề mặt phải bằng phẳng và ke góc chuẩn xác.

Ý nghĩa trong bối cảnh biện pháp thi công tổng thể

Các điều kiện thi công này đóng vai trò là “chốt chặn” kỹ thuật giữa các giai đoạn:

  • Kết nối giữa Chuẩn bị và Thực hiện: Sau khi đã chuẩn bị đầy đủ vật tư, nhân lực ở bước III, việc kiểm tra các điều kiện này là bước cuối cùng trước khi triển khai quy trình 8 bước lắp đặt chi tiết.
  • Cơ sở cho công tác nghiệm thu: Việc tuân thủ điều kiện MEP giúp quá trình lắp đặt tấm ở Bước 8 và công tác nghiệm thu sau này diễn ra thuận lợi, không phải tháo dỡ để sửa chữa các lỗi kỹ thuật từ hệ thống khác.
  • Đảm bảo an toàn: Việc dọn dẹp vệ sinh khu vực thi công và kiểm soát an toàn điện (đã nêu trong phần An toàn lao động) cũng là một phần không thể tách rời của điều kiện hiện trường để bắt đầu công việc một cách an toàn

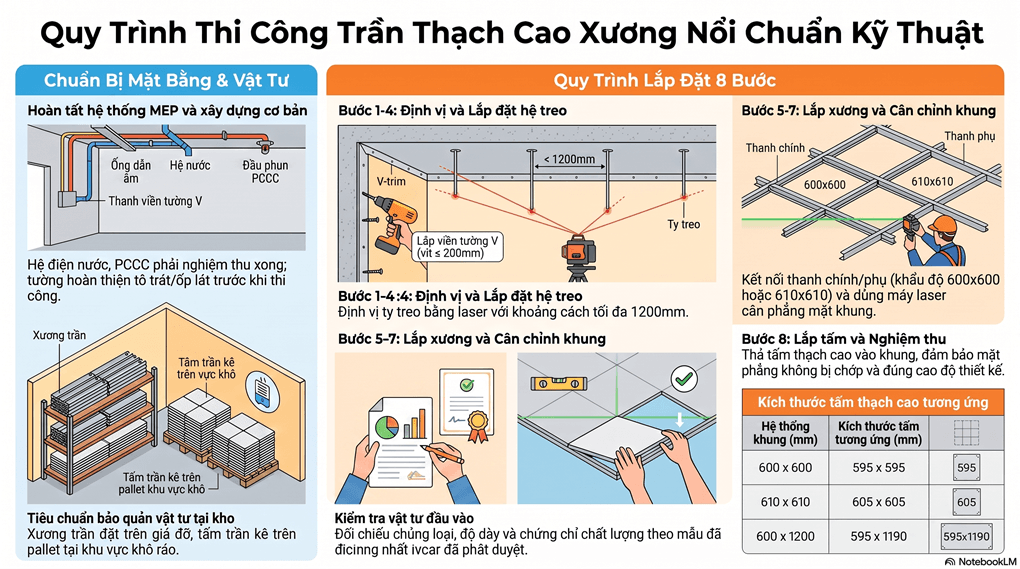

3.Quy trình thi công chi tiết

  • Bước 1: Định vị chu vi cao độ V viền tường: Xác định cao độ trần (H) từ cao độ chuẩn +1m hoàn thiện, sau đó đánh dấu chu vi cao độ V lên tường. Cần kiểm tra xem các hệ thống MEP (điện, nước, điều hòa…) có ảnh hưởng đến cao độ trần hay không.
  • Bước 2: Lắp viền tường: Cố định thanh V viền tường theo mực đã định vị bằng cách bắt vít hoặc đóng đinh với khoảng cách ≤ 200mm. Lưu ý tránh các vị trí có ống điện, nước hoặc ống điều hòa.
  • Bước 3: Định vị ty treo: Sử dụng máy laser để định vị các điểm treo ty thẳng hàng. Khoảng cách tâm điểm giữa thanh chính và thanh phụ thường là 600x600mm hoặc 610x610mm (tùy theo thiết kế được duyệt). Khoảng cách từ tường đến móc đầu tiên là 300mm và khoảng cách tối đa giữa các điểm treo là 1200-1220mm.
  • Bước 4: Treo ty: Sử dụng tắc-kê đạn (phi 6, 8 hoặc 10) để liên kết ty ren vào sàn. Chiều dài ty ren nên dài hơn cao độ trần khoảng 6cm. Đối với sàn cáp dự ứng lực, không được treo ty trùng vị trí cáp.
  • Bước 5: Lắp thanh chính: Lắp các thanh xương chính vào hệ ty treo với khẩu độ 1200mm hoặc 1220mm. Các thanh chính được nối với nhau bằng các lỗ liên kết chéo ở hai đầu thanh.
  • Bước 6: Lắp thanh phụ: Lắp thanh phụ (loại 1200/1220mm) vào thanh chính, sau đó lắp tiếp thanh phụ ngắn (loại 600/610mm) vào thanh phụ dài bằng các ngàm liên kết để tạo thành lưới khung xương,.
  • Bước 7: Căn chỉnh khung: Cân chỉnh cho hệ khung ngay ngắn, mặt bằng phẳng bằng máy laser và thước nhôm. Đảm bảo ty treo thẳng, song song và các bu lông được siết chặt trước khi mời nghiệm thu khung xương.
  • Bước 8: Lắp đặt tấm: Sau khi hệ thống MEP trên trần đã hoàn tất và được bàn giao, tiến hành đặt các tấm trần (kích thước tương ứng với hệ khung như 595x595mm cho hệ 600x600mm) vào các ô lưới khung xương sao cho phẳng. Các tấm tại vị trí có thiết bị MEP cần được đánh dấu và cắt trước khi lắp

4.Công tác nghiệm thu

4.1. Nghiệm thu vật tư đầu vào (Giai đoạn chuẩn bị)

Trước khi triển khai lắp đặt, tất cả vật tư phải được kiểm soát chặt chẽ để đảm bảo đúng thiết kế và yêu cầu kỹ thuật của dự án:

  • Thành phần tham gia: Việc kiểm tra và nghiệm thu được thực hiện bởi CĐT và Tư vấn giám sát (TVGS).
  • Nội dung kiểm tra: Đối chiếu chủng loại vật tư với mẫu đã phê duyệt, kiểm tra số lượng theo phiếu xuất kho, chứng chỉ chất lượng, chiều dày và kích thước.
  • Yêu cầu đặc thù: Đặc biệt lưu ý đến các điều kiện chống ăn mòn cho các dự án gần biển và kiểm tra các tiêu chí kỹ thuật theo checklist đã trình duyệt.

4.2. Nghiệm thu giai đoạn: Khung xương (Điểm dừng kỹ thuật)

Sau khi kết thúc Bước 7 của quy trình lắp đặt (Căn chỉnh khung), đơn vị thi công phải dừng lại để thực hiện nghiệm thu trung gian trước khi cho phép lắp tấm:

  • Điều kiện cần: Hệ khung phải được cân chỉnh ngay ngắn, mặt bằng phẳng (kiểm tra bằng máy laser và thước nhôm 2m), ty treo phải thẳng, song song và các bu lông được siết chặt.
  • Tiêu chuẩn kỹ thuật: Kiểm tra vị trí các lỗ mở, lỗ kỹ thuật MEP theo bản vẽ định vị; kiểm tra lắp đặt tắc kê neo sàn và hệ ty treo đảm bảo độ chắc chắn.
  • Phối hợp liên ngành: Sau khi nghiệm thu khung xương, cần bàn giao cho đội MEP để định vị các đầu PCCC và kiểm tra lại toàn bộ hệ thống kỹ thuật trên trần lần cuối.

4.3. Nghiệm thu hoàn thiện: Lắp tấm

Đây là công tác nghiệm thu cuối cùng để đánh giá chất lượng sản phẩm sau khi lắp đặt các tấm thạch cao vào lưới khung xương,:

  • Tiền đề nghiệm thu: Chỉ tiến hành sau khi đã có biên bản bàn giao hệ thống MEP trên trần.
  • Tiêu chuẩn bề mặt: Mặt phẳng tấm sau khi lắp đặt phải phẳng, không được bị “chớp” (lệch cốt giữa các tấm) và tấm phải nằm âm khít vào hệ khung xương, không có khe hở.
  • Tiêu chuẩn hình học: Hệ khung nổi sau khi lắp tấm phải đảm bảo không bị xô lệch và cao độ cuối cùng phải đúng theo bản vẽ thiết kế shopdrawing đã được phê duyệt.

4.4. Cơ sở pháp lý và Hồ sơ nghiệm thu

Công tác nghiệm thu được thực hiện dựa trên các căn cứ pháp lý và tiêu chuẩn quốc gia:

  • Tiêu chuẩn áp dụng: Tuân thủ các quy định như TCVN 5674 – 1992 về công tác hoàn thiện và nghiệm thu, TCVN 8256 – 2009 về yêu cầu kỹ thuật của tấm thạch cao.
  • Hồ sơ nghiệm thu: Kết quả của quá trình này phải được thể hiện qua các Biên bản nghiệm thu nội bộ và các biên bản nghiệm thu với CĐT/TVGS để làm cơ sở bàn giao và thanh toán.

Việc phân chia nghiệm thu thành các giai đoạn nhỏ (Vật tư -> Khung xương -> Lắp tấm) giúp kiểm soát sai số ngay từ đầu, đảm bảo tính thẩm mỹ và an toàn bền vững cho hệ thống trần của dự án

5.An toàn lao động

5.1. Cơ sở pháp lý và Hệ thống nhân sự

Biện pháp an toàn không được thiết lập cảm tính mà dựa trên các tiêu chuẩn quốc gia cụ thể như TCVN 5308 – 1991 (Quy phạm kỹ thuật an toàn trong xây dựng), TCVN 4086 – 1985 (An toàn điện) và các quy định về tiếng ồn, cháy nổ,. Về mặt nhân sự, đội ngũ thi công luôn bao gồm các vị trí chuyên trách như Giám sát an toàn (GS an toàn) để theo dõi thực tế tại hiện trường.

5.2. Quy trình huấn luyện và Cam kết

Trước khi bắt đầu bất kỳ công đoạn lắp đặt nào (từ Bước 1 đến Bước 8), cán bộ công nhân viên phải trải qua quy trình 4 bước,:

  • Kiểm tra hồ sơ: Đối chiếu CMND và lý lịch nhân sự.
  • Đào tạo ATLĐ: Đào tạo chung về công trường và đào tạo chuyên sâu cho các công việc nguy hiểm (như làm việc trên cao).
  • Huấn luyện định kỳ: Ban An toàn lập danh mục khám sức khỏe và đào tạo lại định kỳ.
  • Ký cam kết: Công nhân ký cam kết thực hiện đúng nội quy an toàn sau khi được phổ biến.

5.3. Phân tích rủi ro và Biện pháp kiểm soát cụ thể

Do đặc thù thi công trần là làm việc trên cao và sử dụng thiết bị điện, các nguồn tin chỉ ra các rủi ro chính và cách xử lý,,:

  • Làm việc trên cao (Rủi ro té ngã):
    • Bố trí hệ thống giàn giáo có đầy đủ lan can, thanh giằng ngang, giằng đứng và cùm.
    • Công nhân bắt buộc sử dụng dây an toàn 2 móc và dây cứu sinh phải đảm bảo an toàn.
    • Hệ thống lan can phải có đầy đủ ray trên, ray giữa và bảng chống vật rơi.
  • An toàn điện (Sử dụng máy móc):
    • Các thiết bị như máy khoan điện, máy bắn vít, máy cắt phải được kiểm tra kỹ thuật trước khi đưa vào công trường.
    • Dây điện phải được cuốn gọn, treo cao, tránh để ngập nước hoặc bị vật tư đè lên trong quá trình thi công.
  • Môi trường làm việc:
    • Chiếu sáng: Cung cấp đầy đủ ánh sáng tại mỗi vị trí làm việc, đặc biệt là khi làm đêm hoặc tại các khu vực thiếu sáng,.
    • Vệ sinh công nghiệp: Dọn dẹp hiện trường sạch sẽ vào cuối ca làm việc, thu dọn dụng cụ và sử dụng các biện pháp che lót để đảm bảo vệ sinh nhanh chóng.

5.4. Mối liên hệ với Quản lý Vật tư và Kho bãi

Công tác an toàn còn thể hiện qua việc sắp xếp kho bãi tại công trường (Mục III.4):

  • Vật tư phải được sắp xếp khoa học, gọn gàng để tránh gây tai nạn do vấp ngã hoặc đổ sập.
  • Xương trần phải đặt trên giá đỡ, tấm trần phải đặt trên pallet và kê cao tại nơi khô ráo, giúp hiện trường thi công luôn thông thoáng và an toàn.

Tóm lại, an toàn lao động trong thi công trần nổi không chỉ là việc trang bị bảo hộ cá nhân mà là một quy trình kiểm soát toàn diện từ khâu tuyển dụng, huấn luyện đến việc quản lý thiết bị và vệ sinh hiện trường mỗi ngày.
