QUY TRÌNH THI CÔNG XÂY TƯỜNG CHUẨN KỸ THUẬT

Quy trình thi công xây tường chuẩn kỹ thuật

Tài liệu này cung cấp quy trình kỹ thuật chi tiết về biện pháp thi công xây tường gạch nung và gạch không nung cho các dự án xây dựng của AZHome. Nội dung bao quát từ khâu chuẩn bị vật tư, thiết bị, nhân lực cho đến các tiêu chuẩn kỹ thuật về vữa xây và liên kết cốt thép. Nguồn tin hướng dẫn cụ thể trình tự các bước thực hiện như trắc đạc, xây hàng gạch chân cơ và kỹ thuật hoàn thiện hàng gạch nghiêng tiếp giáp dầm sàn. Ngoài ra, văn bản còn thiết lập các thông số nghiệm thu khắt khe nhằm đảm bảo độ phẳng, độ đứng và chất lượng mạch vữa của bức tường. Cuối cùng, các quy định về an toàn lao động và bảo dưỡng khối xây được nhấn mạnh để phòng ngừa rủi ro và đảm bảo độ bền công trình. Đây là bộ hướng dẫn chuẩn mực giúp đội ngũ thi công và giám sát kiểm soát chặt chẽ chất lượng xây dựng tại hiện trường.

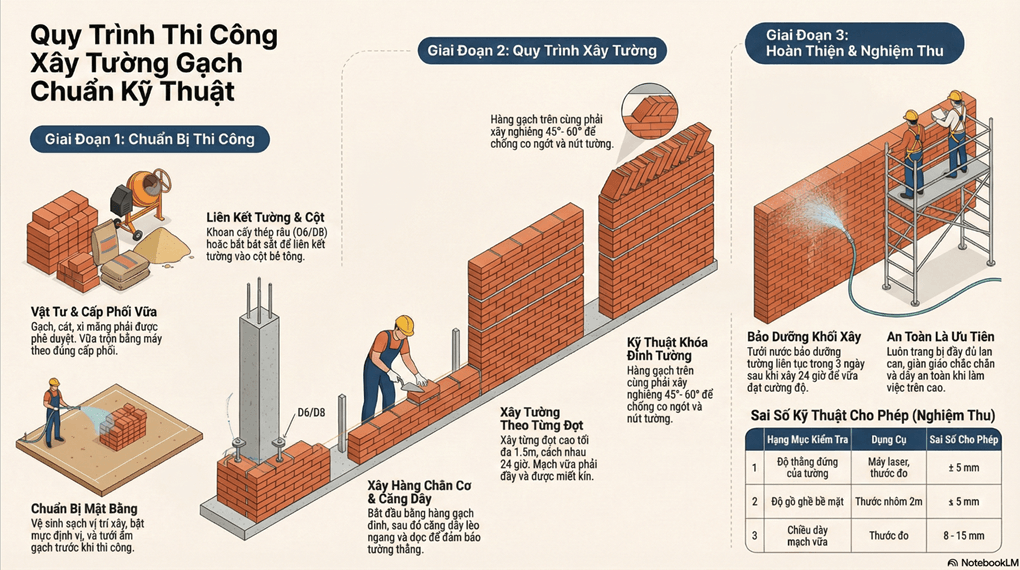

Quy trình chi tiết để xây một bức tường gạch theo tiêu chuẩn kỹ thuật bao gồm các bước sau:

  1. Công tác chuẩn bị

  • Vật liệu: Gạch phải được tưới ẩm trước khi xây để không hút nước từ vữa, giúp đảm bảo chất lượng liên kết. Vữa xây phải được trộn bằng máy (không trộn tay), đảm bảo mác tối thiểu M50.
  • Thiết bị: Chuẩn bị máy laser, thước thủy, thước nhôm, dây dọi và giàn giáo an toàn.
  • Vệ sinh: Làm sạch vị trí xây và trải bạt nylon dưới chân tường để thu gom vữa rơi vãi, tiết kiệm vật liệu.
  1. Công tác trắc đạc (Bật mực)

  • Sử dụng máy laser và thước để bật mực đánh dấu vị trí xây chính xác theo bản vẽ.
  • Xác định các đường trục, đường mực xây, mực tô trên cả sàn và trần bê tông.
  • Đánh dấu vị trí cửa (gạch chéo 2 đường) và vị trí bổ trụ (gạch chéo 1 đường).
  1. Khoan thép râu và xây hàng chân cơ

  • Khoan thép râu: Khoan cấy thép D6 hoặc D8 vào cột/vách bê tông bằng hóa chất (như Sikadur 731) để tăng liên kết giữa tường và kết cấu bê tông (nếu chưa đặt thép râu khi đổ bê tông cột). Khoảng cách giữa các hàng thép râu từ 500-600mm.
  • Hàng chân cơ: Xây hàng gạch đinh đầu tiên (hàng chân cơ) theo đúng đường mực. Đối với khu vực ẩm ướt, phải xây tối thiểu 3-5 hàng gạch đinh hoặc đổ gờ bê tông cao 150-200mm để chống thấm.
  • Thả dây lèo: Sau khi xây hàng chân cơ, tiến hành thả dây lèo đứng để kiểm soát độ thẳng đứng của tường trong suốt quá trình xây.
  1. Quy trình xây tường chi tiết

  • Kỹ thuật xây: Xây từ dưới lên trên, tường chính trước, tường phụ sau. Trải vữa liên tục và miết kín mạch vữa cả hai bên.
  • Độ cao đợt xây: Mỗi đợt xây chỉ cao tối đa 1,5m, các đợt cách nhau ít nhất 24 giờ để khối xây ổn định.
  • Kiểm tra: Cứ mỗi 5 hàng gạch phải kiểm tra độ phẳng và độ thẳng đứng bằng dây lèo hoặc thước.
  • Mạch vữa: Chiều dày mạch vữa từ 8-15mm. Các mạch đứng phải so le nhau ít nhất 50mm (thường là 1/2 viên gạch).
  • Liên kết: Tại các góc tường hoặc ngã ba, phải thực hiện kỹ thuật câu gạch (bắt mỏ) để các bức tường liên kết chặt chẽ với nhau.
  1. Hoàn thiện đỉnh tường và lanh tô

  • Hàng gạch nghiêng: Hàng gạch trên cùng tiếp giáp với dầm/sàn phải xây nghiêng 45° đến 60°. Việc này chỉ được thực hiện sau khi khối xây bên dưới đã xây được ít nhất 12 giờ để tránh hiện tượng co ngót gây nứt cổ tường.
  • Bổ trụ và đà giằng: Xây đến cao độ đáy đà giằng, chờ 24 giờ cho tường đạt cường độ rồi mới tiến hành lắp cốp pha, cốt thép và đổ bê tông bổ trụ/đà giằng.
  • Cục thí: Lắp đặt cục bê tông đúc sẵn (cục thí) tại các vị trí khung cửa để đảm bảo độ chắc chắn khi lắp đặt cửa sau này.
  1. Vệ sinh và bảo dưỡng

  • Vệ sinh: Sau mỗi buổi làm việc, phải vệ sinh sạch vữa thừa trên mặt tường và quét dọn khu vực thi công.
  • Bảo dưỡng: Sau 24 giờ kể từ khi xây xong, bắt đầu tưới nước bảo dưỡng tường liên tục trong 3 ngày để đảm bảo quá trình thủy hóa của vữa diễn ra hoàn toàn, giúp tường đạt cường độ tốt nhất.
  • Bảo vệ: Che chắn khối xây nếu gặp trời mưa to để tránh vữa bị rửa trôi khi chưa kịp đạt cường độ
