Tài liệu này cung cấp quy trình thi công tô tường chuẩn kỹ thuật do Công ty TNHH Tư vấn Thiết kế Xây dựng AZH biên soạn. Nội dung hướng dẫn bao gồm các bước chuẩn bị từ vật liệu vữa trát, thiết bị thi công đến việc bố trí nhân lực và đảm bảo tiến độ dự án. Nguồn văn bản mô tả kỹ lưỡng trình tự thực hiện như ghém tường, đóng lưới chống nứt và các kỹ thuật tô trát để đảm bảo độ phẳng cũng như tính thẩm mỹ. Ngoài ra, tài liệu còn thiết lập các tiêu chuẩn nghiệm thu khắt khe về sai số độ dày và độ thẳng đứng theo quy định hiện hành. Cuối cùng, các biện pháp an toàn lao động và bảo dưỡng sau thi công được nhấn mạnh để bảo vệ sức khỏe công nhân và độ bền của công trình.

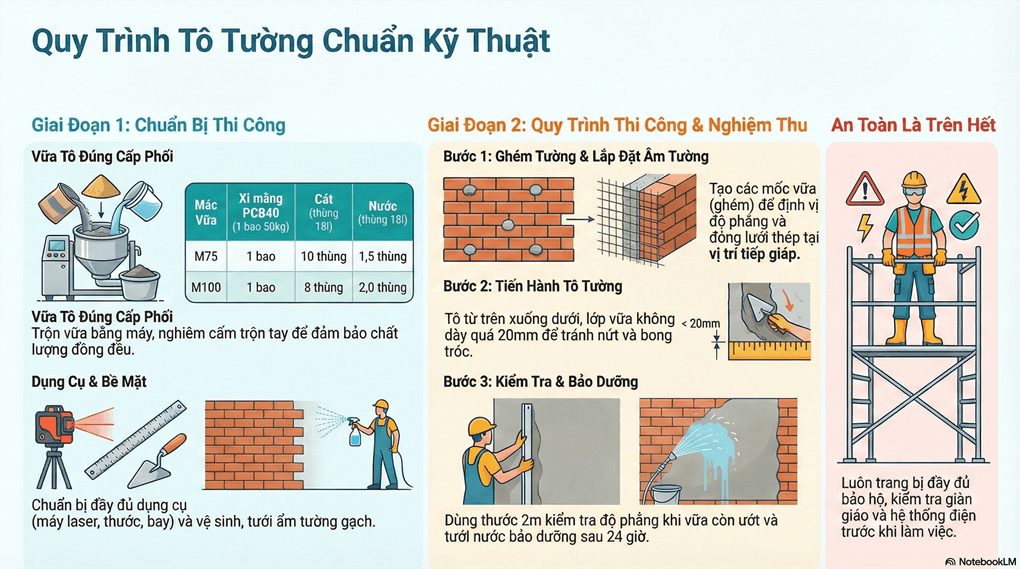

Quy trình thi công tô tường chuẩn kỹ thuật bao gồm các bước chính sau đây:
Bước 1: Công tác ghém tường
Đây là bước định vị để đảm bảo mặt tường sau khi tô phẳng và đúng kích thước.
- Thực hiện ghém dựa trên các đường mực đã được định vị trên sàn, trần hoặc theo trục gửi nếu mực bị mất.
- Khoảng cách giữa các điểm ghém tối đa là 2m.
- Vị trí quan trọng: Cần ghém tại cao độ đóng trần để tránh tường bị ngả ảnh hưởng đến thạch cao, và ghém sát nền (cách nền 150mm) để tránh tường bị ngả dưới chân.
- Ghém tại các vị trí góc tường, cạnh cửa và vị trí lắp cửa.
Bước 2: Công tác M&E âm tường và đóng lưới
- Lắp đặt hộp điện: Định vị bằng mực và dùng cục ghém để kiểm tra. Phải dùng thước thủy (nivo) để đảm bảo độ cân bằng và phẳng.
- Đóng lưới thép: Thực hiện tại các điểm tiếp giáp giữa gạch và bê tông để chống nứt.
- Chiều rộng lưới tràn qua mỗi bên mép tiếp giáp ít nhất 75mm.
- Khoảng cách đinh vít cố định lưới tối đa là 200mm, lưu ý tránh đóng vào ống điện, nước.
Bước 3: Tô tường
- Chuẩn bị: Chỉ tiến hành sau khi đã nghiệm thu công tác ghém. Phải tưới ẩm tường gạch để tránh tường hút nước từ vữa gây bong tróc.
- Kỹ thuật tô:
- Tô từ trên xuống dưới.
- Bề dày lớp tô: Tối đa là 20mm để đảm bảo độ bám dính. Nếu cần tô dày từ 20mm – 60mm, phải chia làm nhiều lớp, mỗi lớp cách nhau ít nhất 8 giờ và có đóng lưới mắt cáo liên kết.
- Đối với vách bê tông: Phải mài tạo nhám và trét bả hồ dầu trước khi tô.
- Khu vực ướt (WC, ban công…): Cắt vữa chân tường cao 30cm để phục vụ công tác chống thấm.
- Kiểm tra: Dùng thước thẳng (dài >2m) kiểm tra độ phẳng ngay khi vữa chưa ninh kết. Sai số chiều dày lớp trát so với thiết kế cho phép ≤ 1mm.
Bước 4: Vệ sinh và bảo dưỡng
- Vệ sinh: Quét dọn vữa rơi vãi ngay trong quá trình thi công và cuối mỗi buổi làm việc, đặc biệt là vị trí chân tường để không ảnh hưởng đến công tác cán nền sau này.
- Bảo dưỡng:
- Tránh tác động ngoại lực làm nứt vỡ lớp tô khi chưa đạt cường độ.
- Sau 24 giờ kể từ khi tô xong, bắt đầu tưới nước bảo dưỡng liên tục trong 3 ngày để tránh hiện tượng rạn nứt bề mặt.
Các thông số nghiệm thu quan trọng:
- Độ gồ ghề (thước 2m): Sai số cho phép 3mm.
- Độ sai lệch phương đứng: ±5mm.
- Góc cạnh, vuông ke: ±3mm.
